裕丰电力工程(濮阳)有限公司

环保 节能 智能

提供一站式 配电解决方案

咨询电话

0393-4801878

立即咨询

尼日利亚Olorunsogo电站二期ST-13机组大修圆满完成

发布时间:2025-10-22 | 来源:王齐飞 | 点击:

 20251015日,尼日利亚Olorunsogo电站二期ST-13机组大修项目已按预定节点高质量圆满完成。项目推进过程中,大修团队面临远超预期的严峻挑战,依然保质保量按期交付。

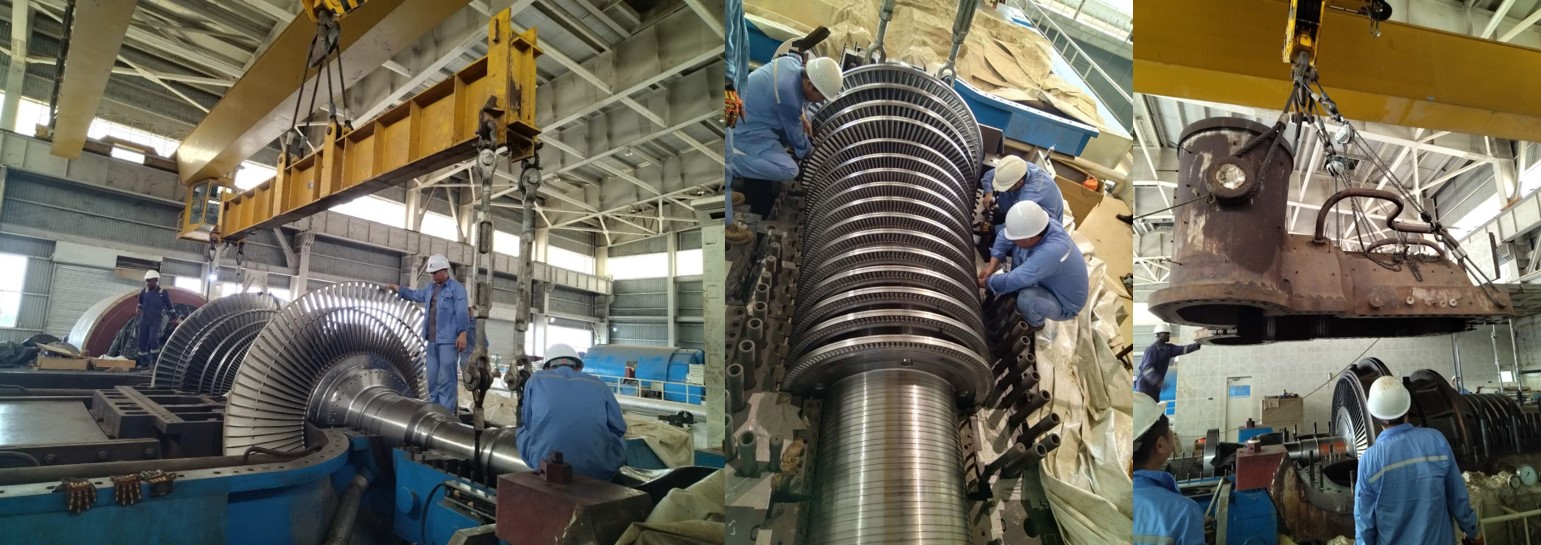

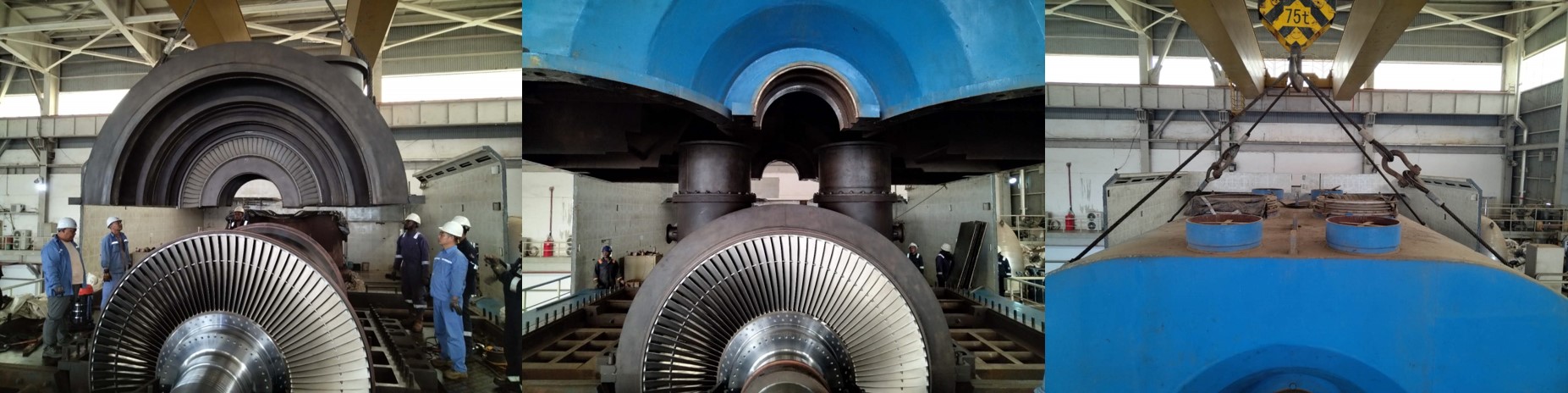

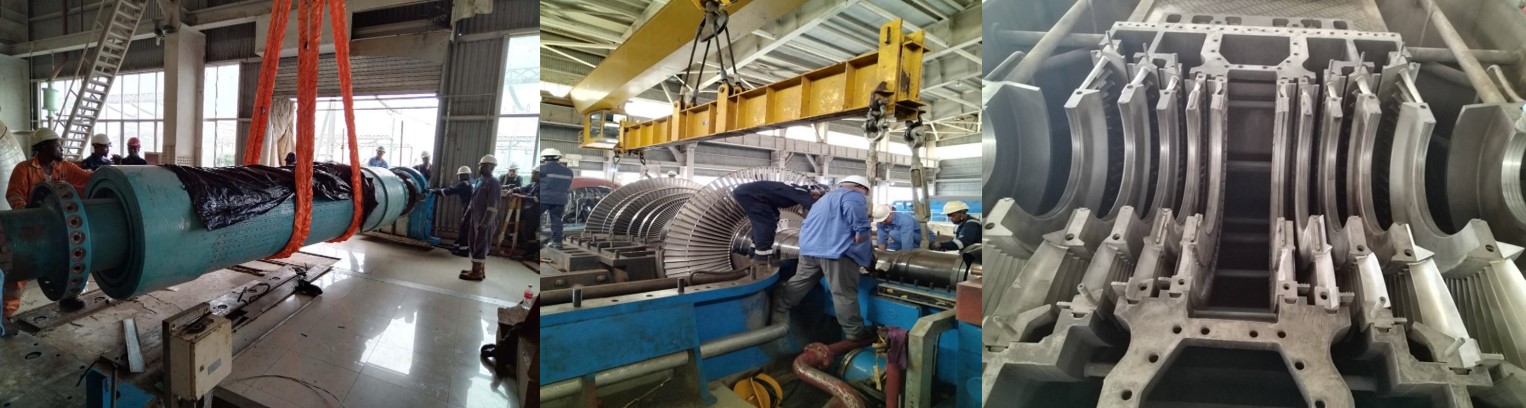

项目团队进驻现场后,现场对机组进行解体后发现设备老化程度严重,且部分核心部件需更换或现场修复。由于该部分部件无法实现当地采购,因此需要从国内采购,海运及清关的不确定性对项目工期影响不可忽视。对此,大修团队凭借丰富的现场经验,对转子、汽缸、隔板、汽封系统、轴承箱、发电机等主要设备和部件进行了详细检查,并进行了无损探伤检查,根据设备和部件的不同老化、损害程度,以“现场修复为主,外购为辅”为基本方针,有针对性的制定了解决方案,同时也为所有部件检查合格后按标准工艺进行精确回装提供了技术保障。

项目现场地处偏远,有效组织技术人员成为挑战之一。大修团队通过精细化管理,将有限的中方技术专家部署在最关键的技术岗位。实施核心小组负责制,最大化单兵作战效率,并通过以工代训模式,提升协作团队的整体技能水平。同时,也利用公司总部为本项目提供的后方专家资源,通过远程沟通,为现场提供不间断的技术支援,形成了前方精干、后方强大的联动模式。

本次大修的成功,是公司技术力量强大、现场调度科学、物资保障及时的合力体现,大修团队不仅按时、优质地完成了任务,更在极具挑战性的国际环境中,进一步锤炼了团队,检验了我们在国际复杂环境下执行大修项目的能力,提升了团队战斗力,也为公司在尼日利亚及西非电力市场的声誉巩固作出了积极贡献,为公司后续市场的深耕与发展再次提供了成功范例。
